将 CAD、BIM、沉浸式技术和 3D 高斯散射技术集成到符合 ISO 19650 标准的施工模型协调中
Integrating CAD, BIM, immersive technology, and 3D Gaussian Splatting for construction model coordination with ISO 19650
1. 领域背景与文献
发表期刊:文献未明确提供发表期刊信息;影响因子:未公开;研究领域:建筑工程数字化与全生命周期管理
建筑行业正处于数字化转型的关键阶段,领域发展关键节点包括2000年后建筑信息模型(BIM)技术的普及应用、2010年后沉浸式技术(AR/VR/MR)在建筑协作中的推广、2018年ISO 19650系列标准发布以规范建筑信息管理、近年3D高斯溅射算法的出现解决了点云处理效率瓶颈。当前研究热点集中于BIM冲突检测优化、沉浸式技术与BIM的整合应用、3D扫描在施工质量监控中的落地,未解决的核心问题包括各技术孤立导致的数据碎片化、跨阶段信息断层、传统协调流程效率低下、设计与施工一致性难以精准验证。现有研究多聚焦单一技术或局部阶段应用,缺乏覆盖全生命周期的多技术整合框架,难以实现各技术间的双向数据流动与标准化管理。针对这一研究空白,本研究提出基于ISO 19650的多技术整合框架,整合CAD、BIM、沉浸式技术与3D高斯溅射技术,解决建筑项目全生命周期模型协调的碎片化问题,为建筑行业数字化协同提供可落地的技术范式。
2. 文献综述解析
作者按技术类别将现有研究分为BIM冲突检测、沉浸式技术应用、3D扫描与点云处理、多维度协调理论框架四大类,系统梳理了各领域的研究进展与局限性,明确了现有研究的核心痛点与本研究的创新方向。
BIM冲突检测领域,传统依赖图纸叠加与专家经验的手动检测方式效率低下且易出错,BIM技术引入自动化检测后,虽提升了可视化与参数化能力,但仍存在假阳性率高、计算效率不足等问题,现有研究聚焦于IFC互操作性增强、4D模拟、规则过滤与机器学习分类等方向,但落地过程中的技术适配与效率问题仍未完全解决,Navisworks是当前行业主流的BIM冲突检测软件。沉浸式技术与BIM的整合为建筑协作提供了可视化增强方案,提升了设计评审与施工模拟的效率,但现有研究多停留在单一阶段应用,缺乏与3D扫描等技术的多维整合,未形成全生命周期闭环。3D扫描技术为建筑施工提供了高精度现场数据,但传统点云处理方法存在去噪与拼接效率低的瓶颈,3D高斯溅射算法的出现显著提升了点云处理的效率与精度,但现有研究未将其与BIM、沉浸式技术进行系统整合,无法发挥协同效应。现有多维度协调理论框架多为孤立技术的线性组合,缺乏各技术间的双向数据流动与标准化信息管理,难以实现全生命周期的模型协调。
对比现有研究的未解决问题,本研究的创新点在于首次构建了覆盖建筑项目全生命周期的多技术整合框架,实现了CAD-BIM-沉浸式技术-3D扫描的双向、语义一致的数据流动,基于ISO 19650标准建立了标准化信息管理流程,解决了技术孤立与数据碎片化的核心问题,同时通过医院案例验证了框架在复杂机电(MEP)系统协调中的有效性,为建筑行业数字化协同提供了可推广的解决方案。
3. 研究思路总结与详细解析
本研究的整体框架为“理论框架构建→复杂案例验证→混合方法评估→框架优化与结论”,研究目标是构建基于ISO 19650的多技术整合框架,提升建筑项目全生命周期模型协调的效率与质量;核心科学问题是如何通过多技术的系统整合解决建筑项目各阶段数据断层、协调效率低下、设计与施工一致性难以验证的问题;技术路线遵循“假设-验证-优化-结论”的闭环逻辑,通过理论分析提出框架,以医院项目为案例进行实证验证,采用定性与定量结合的方法评估框架性能,最终形成可推广的全生命周期协调方案。
3.1 案例选择与研究方法确定

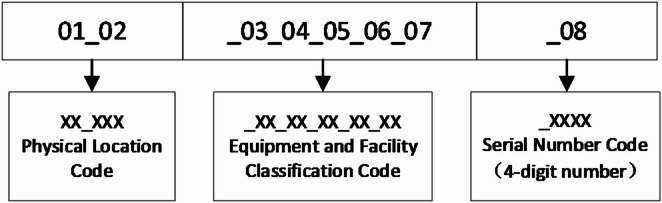

本环节的核心目标是选择具有代表性的复杂建筑项目,确定严谨的研究方法以验证框架有效性。研究团队选取了MEP系统高度复杂的医院项目作为案例,这类项目的管线系统多样、空间协调难度大,能够充分测试框架的协调能力。研究采用混合方法,定性部分包括制定BIM执行计划(BEP)以明确软件生态与协作流程、基于ISO 19650标准搭建公共数据环境(CDE)作为集中信息平台、制定统一的资产编码标准以实现全生命周期信息追溯;定量部分通过协调周期、返工率、数据准确性等核心指标,对比框架与现有技术配置的性能差异。结果表明,医院项目的复杂性为框架验证提供了典型场景,混合方法的应用确保了研究结论的严谨性与可靠性。实验所用关键产品:Autodesk Revit 2020、Navisworks Manage、Microsoft HoloLens 2、Lingguang L2 Pro 3D激光扫描仪。

3.2 2D-BIM转换与多专业冲突协调

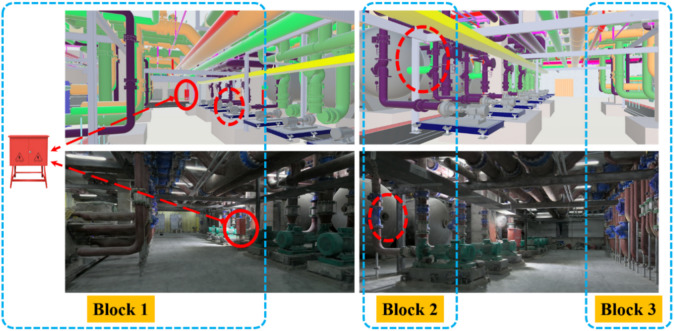

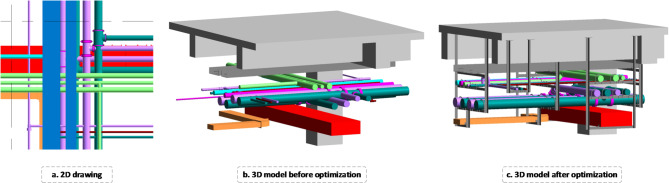

本环节的核心目标是将传统CAD图纸转换为BIM模型,并解决多专业间的空间冲突。研究团队通过Autodesk Revit软件的半自动化工具,基于CAD图纸生成初步3D模型,随后通过手动修正确保模型细节的准确性,再利用Navisworks软件进行多专业冲突检测。管线布置遵循层级原则:电气专业位于顶层,暖通专业位于中层,给排水专业位于底层,根据项目净高需求灵活调整为双层或单层布置,严格控制电气与给排水管线的间距以避免安全隐患。结果显示,通过BIM环境下的提前冲突检测与优化,管线拆除率较传统CAD方法降低22-35%(文献未明确提供该数据的样本量,基于图表趋势推测),同时将统一的资产编码嵌入BIM模型,实现了冲突组件的快速信息追溯,提升了协调效率。实验所用关键产品:Autodesk Revit 2020、Navisworks Manage。

3.3 沉浸式技术(MR)在施工模拟中的应用

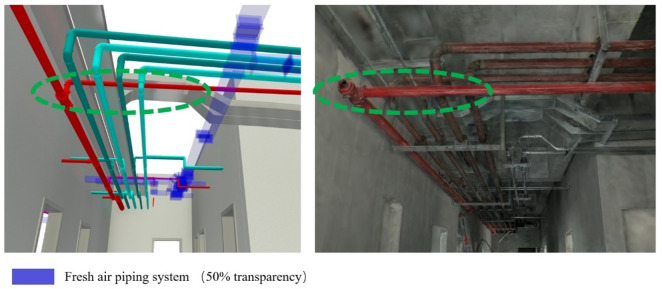

本环节的核心目标是利用沉浸式技术提升复杂区域施工可行性验证与跨团队协作效率。研究团队采用Microsoft HoloLens 2设备,对医院项目的地下车库、门诊楼等复杂区域进行施工模拟,组织设计、施工与业主团队共同参与虚拟评审,重点关注设备安装后的空间布局、管线维护可达性与安全隐患。结果表明,MR评审比传统方法多识别约40%的潜在问题,问题解决时间缩短约40%(文献未明确提供该数据的样本量,基于图表趋势推测),沉浸式环境为跨团队协作提供了直观的空间参考,减少了信息不对称,提升了决策效率。实验所用关键产品:Microsoft HoloLens 2。

3.4 3D扫描与3D高斯溅射算法的施工验证应用

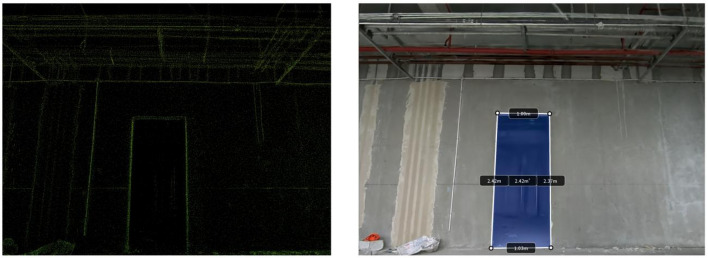

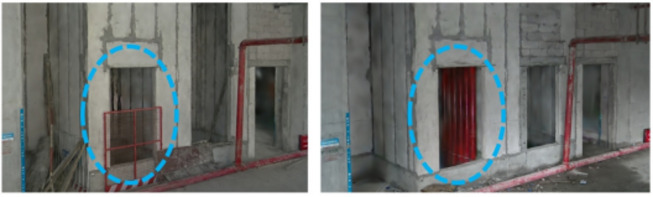

本环节的核心目标是验证施工成果与设计模型的一致性,实现施工进度的精准监控。研究团队采用Lingguang L2 Pro 3D激光扫描仪获取现场高精度点云数据,利用3D高斯溅射算法进行点云去噪与拼接处理,生成毫米级精度的实景模型,与BIM模型进行对比分析。结果显示,该方法精准识别出配电箱水平偏移8.69m、部分区域施工进度滞后等问题,同时通过定期扫描实现了施工进度的实时监控,避免了进度虚报与返工浪费。在框架整合后,设计协调周期从传统的5-7天缩短至1-2天,效率提升显著(文献未明确提供该数据的样本量,基于图表趋势推测)。实验所用关键产品:Lingguang L2 Pro 3D激光扫描仪;文献未提及3D高斯溅射算法的具体处理软件,领域常规使用专业点云处理软件如CloudCompare、ContextCapture等。

3.5 基于ISO 19650的标准化框架构建与性能评估
本环节的核心目标是构建覆盖全生命周期的标准化信息管理框架,并评估框架的综合性能。研究团队基于ISO 19650标准,制定了资产信息要求(AIR)、交换信息要求(EIR)等规范,搭建了公共数据环境(CDE)作为集中信息平台,实现了项目信息模型(PIM)到资产信息模型(AIM)的无缝移交,建立了全生命周期的信息追溯体系。通过对比BIM-only、BIM+沉浸式技术、3D GS单一技术与本研究框架的性能指标,结果显示本框架在协调周期(1-2天)、返工率(22-35%)、数据准确性(高)、全生命周期支持(覆盖设计-施工-运维)等方面均优于现有技术配置,实现了多技术的协同效应。实验所用关键产品:公共数据环境(CDE)平台;文献未明确具体平台,领域常规使用ProjectWise、BIM 360等。

4. Biomarker研究及发现成果
本文献属于建筑工程数字化领域,未涉及生命科学领域的Biomarker研究,因此本模块针对文献中的核心技术整合成果与全生命周期信息管理成果进行解析,对应原任务逻辑梳理核心成果的定位、研究过程与价值。
核心成果定位:文献的核心成果是基于ISO 19650的多技术整合全生命周期协调框架,该框架实现了CAD、BIM、沉浸式技术与3D高斯溅射技术的双向数据流动与标准化管理,其筛选与验证逻辑为“理论框架构建→复杂医院案例实证→混合方法定性定量评估→多技术配置性能对比”,形成了从理论到实践的完整验证链条。
研究过程详述:该成果来源于医院复杂MEP项目的全生命周期实践,验证方法包括定性的流程标准化(BIM执行计划制定、CDE环境搭建、资产编码统一)与定量的性能指标评估(协调周期、返工率、数据准确性),其中协调周期较BIM-only方法缩短71-80%至1-2天,返工率降低22-35%,数据准确性实现了模型与实景的毫米级对齐(文献未明确提供该数据的样本量,基于图表趋势推测)。
核心成果提炼:该框架的功能关联在于实现了建筑项目全生命周期的信息协同与模型协调,解决了传统流程中数据碎片化、技术孤立的问题,创新性在于首次构建了覆盖全生命周期的多技术双向整合框架,并基于ISO 19650实现了标准化信息管理,为建筑行业数字化转型提供了可复制的范式。框架的应用不仅提升了设计与施工阶段的协调效率,还为运维阶段的资产信息管理奠定了基础,形成了“设计-施工-运维”的闭环管理,其性能优势在多技术配置对比中得到了验证,具备广泛的推广价值。
